幌内三川(停)線舗装(特)工事
令和4年9月1日~令和4年12月12日
工事名 | 幌内三川(停)線舗装(特)工事 | |
---|---|---|
工期 | 令和4年9月1日~令和4年12月12日 | |
現場代理人 | 今井 智章 | |
工事概要 | 延長 | L=182m |
面積 | A=1365㎡ | |

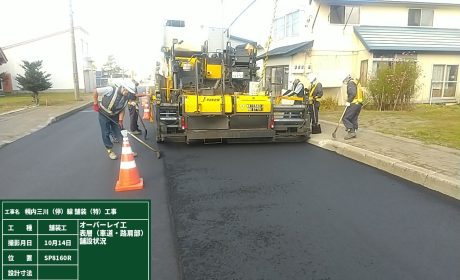

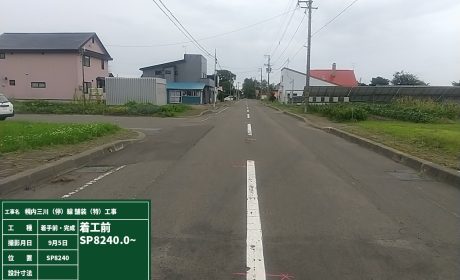

コメント | 本工事はJR三川駅の前を通る道道870号線の舗装工事で、既存の路面を切削し、ひび割れを補修し、新しい舗装を施工する内容でした。既存の路面の損傷がひどく、ひび割れ補修に時間を要しましたが、当初の工程から遅延なく無事故で完了しました。 |
